Пътната агенция стартира търгове за 425 млн. лева

OFFNews 22 март 2018 в 15:21 9964 0

Агенция „Пътна инфраструктура“ (АПИ) стартира тръжни процедури за строителство за 425 млн. лв. без ДДС, съобщиха от ведомството.

Открити са обществените поръчки за изграждането на 33 км от път I-1 между Мездра и Ботевград и за над 6 км от Софийския околовръстен път - от п. в. „Цариградско шосе“ до п. в. „Младост“. Проектите ще се изпълняват със средства от републиканския бюджет.

Строителството на пътя Видин - Ботевград ще започне от една от най-сложните отсечки Мездра - Ботевград, която е с дължина 33 км. Индикативната стойност на поръчките е близо 302 млн. лв. без ДДС. Участъкът е разделен в два лота. Лот 1 е от км 174+800 до км 194+122, а лот 2 от км 161+367 до км 174+800.

Отсечката ще бъде с две платна с по две ленти за движение в посока с габарит 20 м. Трасето ще следва съществуващия път като се развива по нов терен в участъците, обхождайки селата Люти дол, Типченица, Новачене и Скравена. Ще бъдат изградени и ремонтирани редица съоръжения - над ж. п. линията Мездра - София, мостове над р. Искър, Малата река, Калница, Бебреш, Рударка, както и пътен възел при село Новачене. Пресичанията на републиканските и общинските пътища ще се осъществява чрез кръгови кръстовища „Мездра“, „Дърманци“, „Ребърково“, „Люти дол“, „Скравена“ и „Ботевград“. Предвидено е построяването на селскостопански надлези, прощадки за отдих и т. н. На обхода на с. Люти дол ще бъдат построени два тунела, с дължини съответно 490 м и 340 м.

За участъка от път I-1 (E-79) Мездра – Ботевград, Лот 2 от км 161+367 до км 174+800, индикативната стойност на поръчката за допълнително проектиране и строителство е 178 800 000 лв. без ДДС. Срокът на изпълнение е 1096 дни, от които 180 дни за проектиране и 916 дни за строителство.

Кандидатите могат да подават офертите си до 17,30 ч. на 4 юни 2018 г.

За участъка от път I-1 (E-79) Мездра – Ботевград, Лот 1 от км 174+800 до км 194+122, индикативната стойност на поръчката за допълнително проектиране и строителство е 123 000 000 лв. без ДДС. Срокът на изпълнение е 1096 дни, от които 180 дни за проектиране и 916 дни за строителство.

Кандидатите могат да подават офертите си до 17,30 ч. на 28 май 2018 г.

Направлението Видин – Ботевград /167 км/ е приоритетен проект в инвестиционната програма на АПИ и МРРБ до 2022 г., тъй като с цялостното хомогенизиране и модернизация на трасето от Дунав мост 2 ще се осигури бърза и удобна връзка между автомагистралите „Хемус”, „Тракия” и „Струма”. С изпълнението на проекта транзитният трафик ще бъде изведен от населените места, с което ще се повиши безопасността на движение и ще се ограничи вредното въздействие на шума и замърсяването на околната среда от интензивния тежкотоварен трафик.

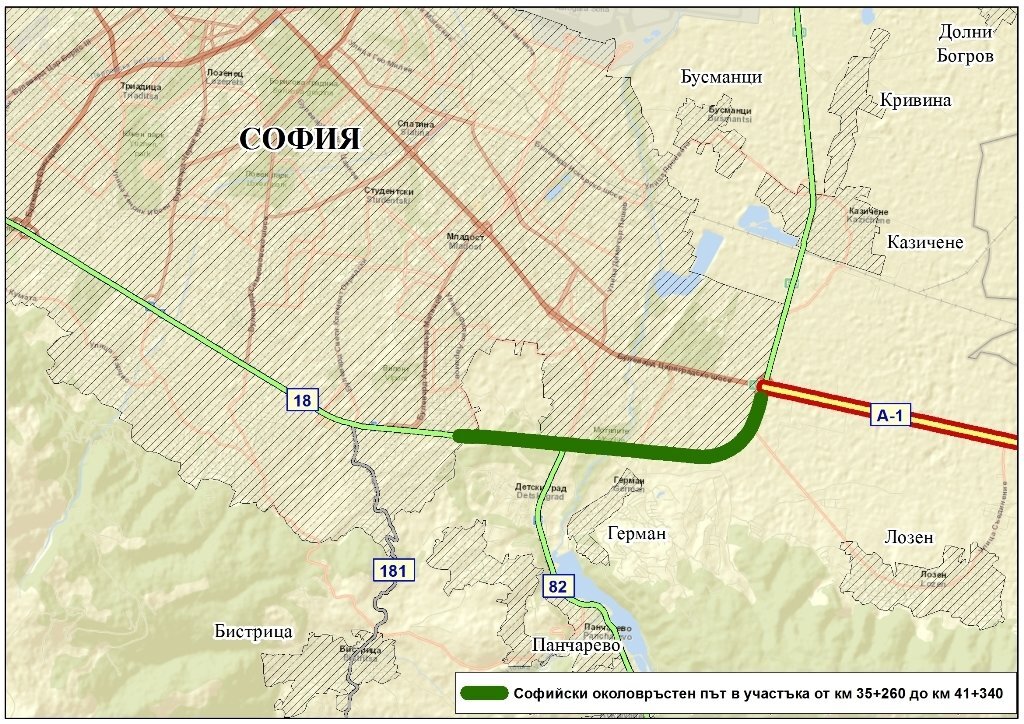

Открита е и обществената поръчка за проектиране и строителство на Софийския околовръстен път II-18 в участъка от км 35+260 до км 41+340. Това е отсечката от пътен възел „Цариградско шосе“ до пътен възел „Младост“. Общата й дължина е 6,08 км. Проектът ще се изпълнява изцяло със средства от републиканския бюджет. Индикативната й стойност е 123 млн. лв. без ДДС.

Кандидатите могат да подават офертите си до 17,30 ч. на 11 юни 2018 г.

Началото на проектния участък е при км 35+260, което е малко след края на пътния възел при пресичането на бул. „Цариградско шосе“ и Софийския околовръстен път. Краят е при км 41+340, където отсечката ще се свързва с реконструирания през 2012 г. участък от СОП. Отсечката ще бъде с две платна с по 3 ленти за движение в посока, средна разделителна ивица, разделителни ивици между локалите и директното трасе, 2 локални платна и тротоари. Пресичането на Софийския околовръстен път с по-големите пътни артерии в района ще се осъществява чрез 4 пътни възела - п. в. „Стар Лозенски път“, п. в. Патриарх Герман“, п. в. „Самоковско шосе“, п. в. „Младост“. Ще бъдат изградени 3 пешеходни надлеза и мостове над р. Искър и р. Кална. Предвидена е реконструкция на водопроводи, канализация и газоразпределителна мрежа, както и изместване на инженерни съоръжения, телекомуникации и др.

Срокът за изпълнение е 910 календарни дни, от които 180 дни за проектиране и 730 дни за строителство.

С реализацията на проекта ще се улесни движението на транзитния трафик и връзката между автомагистралите „Струма” и „Тракия”, заявяват от АПИ.
